本弱電安裝工程採用集中報警控制系統,主要包括火災自動報警系統紅外光截面型、雙波段圖像型、消防水炮及廣播系統的安裝和調試。該報警系統各樓層的感溫、感煙探測器、可燃氣體探測器、聲光報警器、手動報警按鈕、消火栓按鈕、水流指示器、信号閥、末端放水裝置、濕式報警閥、消防電話、消防廣播、防火閥、防火卷簾門、氣體滅火共同構成火災自動報警及聯動系統。
1) 消防總控制室設於會議中心首層。多功能廳、北展廳、南展廳、酒店設分控中心,報警系統所有管線均穿SC20鍍鋅鋼管於牆、地、棚内敷設於弱電井;水平方向:在其中一層採用金屬線槽300×100、100×50與各弱電井連通,消防端子箱設於各層豎井内。報警和電源線共穿SC20鍍鋅鋼管暗敷設,消防電話,多線控制線各自單獨穿SC20鍍鋅鋼管保護,弱電井内垂直線路採用金屬線槽300X100、100×50保護。
2) 感溫感煙探頭,短路保護器,消防廣播吸頂安裝;功能模塊距頂0.3米壁裝,聲光報警器距地2.5m明裝;手動報警按鈕距地1.5米明裝,消火栓按鈕裝於箱内,消防電話插孔距地1.4m安裝。
3) 探測器與燈具的水平淨距應大於0.2米,與送風口邊的水平淨距應大於1.5米,與多孔送風頂棚孔口或條形送風口的水平淨距應大於0.5米,與嵌入式揚聲器的淨距應大於0.1米,與自動噴水頭的淨距應大於0.3米,與牆或其他遮擋物的距離應大於0.5米。
4) 消防控制室設備接地採用共用接地,接地電阻不大於1歐。
由於弱電施工的特殊性,其大量安裝、調試工作量将在土建、通風、管道、裝飾安裝之後進行,因此後期工作相當緊張。
由於本工程的電氣配管大部份採用暗敷方式,因此管路敷設及疏通将耗費大量的人工及時間。
1) 針對工期緊的特點,将總進度目标進行層層分解,編制出施工進度計劃,合理安排勞動力、材料、機械等,以保證合同工期的按時完成。
2) 針對預埋量大的特點,依據施工進度計劃和施工作業的實際情況,優化配置與之相适應的勞動力人數,切實加強對施工人員的培訓和政治思想工作,不斷提高職工的積極性和責任感。
3) 針對質量要求高的特點,建立健全該工程的質量保證體系,編制出質量控制計劃,嚴把工序質量關。在實施過程中不斷找出差距,針對實施中存在的問題及時制定糾正和預防措施,並積極開展全員、全過程的QC小組活動,從而來保證質量目标的實現。
l 《高層民用建築設計防火規範》GB50045-95
l 《建築設計防火規範》GB50016-2006
l 《火災自動報警系統設計規範》GB50116-98
l 《電氣裝置安裝工程電氣設備交接試驗标準》GB50150-2006
l 《電氣裝置安裝工程電纜線路施工及驗收規範》GB50168-2006
l 《電氣裝置安裝工程盤、櫃及二次回路接線施工及驗收規範》GB50171-92
l 《電氣裝置安裝工程接地裝置施工及驗收規範》GB50169-2006
l 《建築工程消防驗收規範》DB50/201-2004
l 重慶市坡地高層民用建築設計防火規範DB50/5031-2004
l 民用建築設電氣計規範JGJ16-2008
l 建築工程設計文件編制深度規程(2009版
l 套接扣壓式薄壁鋼導管電線管施工及驗收規範CECS100:98
l 《建築工程施工質量驗收統一标準》GB50300-2001
l 《建築電氣工程施工質量驗收規範》GB50303-2002
l 《建築安裝工程施工圖集6弱電工程》
l 《室内管線安裝合定本》D(三)
l 《火災報警及消防控制》96SX501
l 設備廠家有關技術文件及标準
|
序号 |
名稱 |
規格型号 |
單位 |
數量 |
備注 |
|
1 |
消防電源櫃 |
LD-D02 |
台 |
3 |
|
|
2 |
火災報警控制器 |
JB-QG-GST9000 |
台 |
3 |
|
|
3 |
多線控制盤 |
LD-KZ014 |
台 |
3 |
|
|
4 |
漏電報警系統盤 |
GU3 |
台 |
3 |
|
|
5 |
電話系統盤 |
TS-Z01A |
台 |
3 |
|
|
6 |
智能光電感煙探測器 |
JTY-GD-G3 |
隻 |
2134 |
|
|
7 |
智能電子差定感溫探測器 |
JTW-ZCD-G3N |
隻 |
563 |
|
|
8 |
智能紅外線感煙探測器 |
|
隻 |
14 |
|
|
9 |
燃氣探測器 |
|
隻 |
8 |
|
|
10 |
消防廣播 |
|
隻 |
201 |
|
|
11 |
揚聲器插座 |
|
隻 |
297 |
|
|
12 |
火災警報揚聲器 |
|
隻 |
308 |
|
|
13 |
手動報警按鈕含電話插孔 |
J-SAP-8402 |
隻 |
147 |
|
|
14 |
消防電話分機 |
GST-TS-100A |
隻 |
10 |
|
|
15 |
聲光報警器 |
|
隻 |
6 |
|
|
16 |
編碼消火栓報警按鈕 |
GST-LD-8403 |
隻 |
250 |
|
|
18 |
區域報警顯示器 |
|
台 |
25 |
|
|
19 |
組合開關箱 |
|
台 |
19 |
|
|
20 |
總線隔離器 |
GST-LD-8313 |
隻 |
19 |
|
|
21 |
氣體滅火控制盤 |
LD-QKP06 |
台 |
1 |
|
|
22 |
啓停按鈕 |
|
隻 |
2 |
|
|
23 |
氣體噴灑指示燈 |
LD-8317A |
隻 |
96 |
|
|
24 |
漏電火災報警系統終端 |
GU3 |
隻 |
18 |
|
|
25 |
編碼模塊 |
8300 |
隻 |
54 |
|
|
26 |
編碼模塊 |
8301 |
隻 |
70 |
|
|
27 |
總線制編碼消防電話專用模塊 |
8304 |
隻 |
10 |
|
|
28 |
編碼模塊 |
8305 |
隻 |
806 |
|
|
29 |
Z1模塊 |
LD-8301與8302組合 |
隻 |
29 |
|
|
30 |
轉換接口模塊 |
GST-LD-8302D |
隻 |
52 |
|
|
31 |
KBG20 |
Φ20 |
米 |
39291 |
|
|
32 |
KBG25 |
Φ25 |
米 |
1250 |
|
|
33 |
金屬線槽(做防火處理) |
300x100 |
米 |
300 |
|
|
34 |
金屬線槽(做防火處理) |
400x100 |
米 |
957 |
|
|
35 |
金屬線槽(做防火處理) |
800x200 |
米 |
|
|
|
36 |
導線 |
ZR-BV-1.5mm2 |
米 |
|
|
|
37 |
導線 |
ZR-BV-2.5mm2 |
米 |
|
|
|
38 |
導線 |
ZR-BV-4mm2 |
米 |
|
|
|
39 |
導線 |
ZR-RVS-2x1.0mm2 |
米 |
|
|
|
40 |
導線 |
ZR-RVS-2x1.5mm2 |
米 |
|
|
|
41 |
導線 |
RVVP-2x1.0mm2 |
米 |
|
|
本弱電工程隻有火災報警及消防聯運系統一個子分部工程,主要包括以下分項工程安裝:電氣管路敷設、金屬線槽安裝、導線敷設、報警設備安裝及系統調試。根據本工程的特點,将火災自動報警系統調試作爲重點工序進行施工。
爲保證工程總體進度和質量,開工前必須全面熟悉設計圖紙和有關規範、規程、标準、圖集及技術文件,全面掌握工程的工藝流程、特點和技術要求,作好材料、機具進場的準備工作。在安裝施工進程中,及時瞭解和把握土建施工進度,積極主動地與土建搞好協調工作,使安裝施工有條不紊地順利進行。

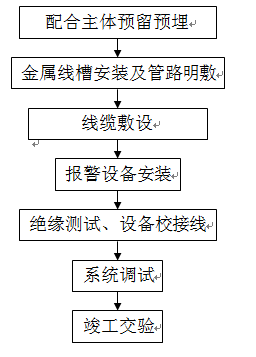

4.4主要施工方法

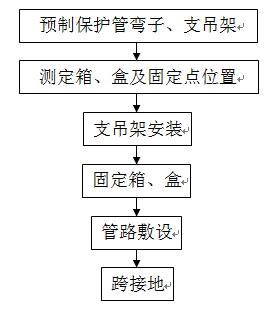

根據設計施工圖紙,管路敷設分爲暗敷和明敷。
預留預埋工作是決定本工程質量和進度的一個極其重要環節,因此施工人員必須要有高度的責任心和豐富的實踐經驗。預埋前,在充分熟悉本專業施工圖紙的基礎上,還要熟悉土建施工圖,做到胸有成竹,防止漏埋、錯埋事故發生。施工時,首先根據設計圖確定出箱、盒位置及管路走向,然後進行管路敷設。管路敷設應沿-近的路線敷設,並盡量減少彎曲,彎曲半徑要大於管外徑的十倍,彎扁程度要小於管外徑的10%。管路及箱、盒固定要牢固,接地要可靠,自檢合格後,經監理工程師檢查、簽字同意後才能隐蔽。

吊頂内敷設的管路均按明配管要求施工。首先根據設計測出箱、盒與出線口的準確位置,然後根據測定的位置,把管路的垂直、水平走向彈出線來,按照規範規定的固定點間距尺寸要求,確定出支、吊架的具體位置後開始敷設管路。所有管路均應橫平豎直、排列整齊、固定牢固、固定點間距勻均。由於採用鍍鋅鋼管,因此管路連接方式採用螺紋連接,鋼管間、鋼管與鋼盒間採用專用接地卡固定跨接接地線,嚴禁採用熔焊跨接接地。整個管路不少於2處與接地幹線連接,並在穿有消防控制、通信和警報線路的管路表面塗防火塗料。管路敷設完成,先自檢合格,再由監理工程師簽字確認後方可進入下一道工序。

根據設計確定出金屬線槽的安裝位置,測量定位,安裝金屬線槽的支、吊架,固定間距不應大於1.5~2m,採用金屬膨脹螺栓固定,金屬線槽連接採用專用連接闆,接頭處縫隙要緊密平直,非鍍鋅金屬線槽在連接闆的兩端用不小於4mm2軟銅線作跨接接地線。金屬線槽及其支架應橫平豎直,固定牢固,應不少於2處與接地幹線可靠連接。金屬線槽轉彎處的彎曲半徑應不小於線槽内電纜-小允許彎曲半徑。在敷設消防控制、通信和警報線路的金屬線槽表面需進行塗防火塗料處理。

檢查電纜規格型号是否符合設計要求,電纜外觀是否完好無損,有無産品合格證及質保書;敷設前按設計和實際路徑計算每根電纜的長度,合理安排每盤電纜以減少電纜接頭,避免浪費;敷設時,先測試電纜絕緣電阻,絕緣測試合格後方能敷設,並按事先畫出的排列圖表有序地敷設,每放完一根,就整理一根,卡固一根。施放電纜要有專人負責,專人檢查,保證指揮順暢。電纜不得在支架及地面上磨擦拖拉,敷設完後在出入箱、盤櫃及管子管口處作密封處理,並在電纜的首端、末端和分支處設标志牌。

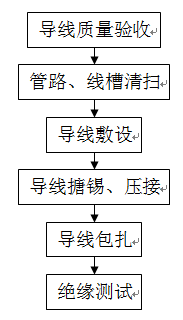

根據設計圖紙確定出敷設部位電線的規格型号及數量,清除金屬線槽及管内雜物和積水,並檢查各個管口的護口是否齊整。管内穿線時,兩人穿線時要配合協調,一拉一送,不得硬拉硬送;電線在管内不得有接頭和扭結,所有接頭設在接線盒内。線槽敷設時,電線在線槽内有一定餘量,不得有接頭,並按回路編号分段綁紮,綁紮點間距不大於2m。剖開電線絕緣層時,不得劃傷芯線,芯線連接後要搪錫,絕緣帶要包纏均勻嚴密,絕緣良好;在分支線的連接處,幹線不得受到支線的橫向拉力。電線敷設完成後,用500V兆歐表對所有回路電線進行線間及對地絕緣電阻測試,絕緣電阻值不得低於20兆歐,並作好絕緣測試記錄。

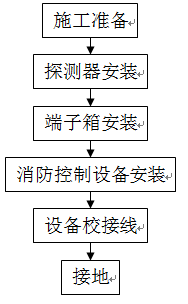

火災自動報警設備的安裝位置要嚴格按照設計圖紙施工,不得随意更改。
根據控制設備的尺寸,制作型鋼基礎,並除鏽刷漆,焊好接地螺栓,按控制設備的設計安裝位置,用水平尺找好平直度後,固定在靜電地闆下。在安裝靜電地闆的相關人員配合下,按設計圖紙的排列要求,從中間開始,向兩邊逐台就位,找正平直度後用鍍鋅螺栓将設備固定在型鋼基礎上,並将控制設備及型鋼基礎可靠接地。
設置在弱電豎井内的端子箱,應根據設計要求的高度及位置,採用金屬膨脹螺栓将箱體固定在牆壁上,管子進箱處帶好護口,将幹線和支線分别引入,箱體與接地幹線可靠連接。
感溫感煙探測器應水平安裝,當不可避免傾斜安裝時,傾斜角不要大於45°,底座固定必須牢靠。探測器距牆、梁邊的水平距離要大於0.5m,其周圍0.5m内不得有遮擋物。探測器至空調送風口邊的水平距離不得小於1.5m,至多孔送風頂棚孔口的水平距離不應小於0.5m;線型紅外線感煙探測器的光束軸線至頂棚的垂直距離爲0.3~1.0m,距地高度不超過20m。探測器至側牆水平距離不應大於7m,且不應小於0.5m,其發射器和接收器之間的距離不應超過100m。
對所有回路的導線進行絕緣電阻測試,測試合格後進行校、接線工作。剝去導線絕緣層,使用校線耳機,兩人分别在線路兩端逐根核對導線並編号。将導線留夠一定長度餘量,然後綁紮成束,設置在端子闆兩側,按端子接線圖對号入座搪錫後接入端子闆。箱、櫃内接線應整齊,回路編号應齊全,标識應正確。
系統接地


爲瞭保證新安裝的火災自動報警系統能安全可靠地投入運行,性能達到設計的技術要求,在系統安裝施工過程中和設入運行前,要進行一系列的調整試驗工作,調整試驗的主要内容包括調試的準備工作、線路測試、系統接地測試、單回路調試、系統調試。因此将調試工作作爲弱電工程的重點内容進行施工。
調試人員在系統調試進場前,要認真閱讀、讀懂系統原理圖、平面圖,透徹理解設計意圖,瞭解火警設備的性能及技術指标,對有關數據的整定值、調整技術标準做到心中有數,在充分理解設計要求和要達到的報警及聯動控制功能後,方可進行調試工作。

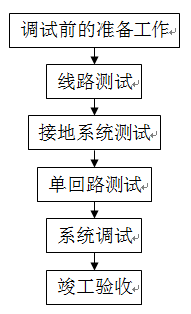

1) 外部檢查
按圖紙檢查各種配線情況,首先檢查強電、弱電線路是否按要求敷設到位,有無強、弱電線、纜共管的現象;其次是各種火警設備接線是否正確,接線排列是否合理,接線端子處标牌編号是否齊全。
2) 線路校驗
将被校驗回路中的各個部件裝置與設備接線端子打開,查對傳輸線路敷設、接線是否正確,檢查探測回路線、通信線是否短路或開路,測試導線對導線、導線對地的絕緣電阻值,其絕緣電阻值不應小於20兆歐。
檢查各火警設備的接地是否正確,測試接地電阻值是否小於1歐。
1) 開通火災報警控制器,逐項對以下功能進行檢查和測試:測試功能,顯示功能,開關功能,打印功能,屏蔽功能,事件監測功能,存儲功能,消音、複位功能,故障報警功能,火災優先功能,報警記憶功能,電源自動轉換及備用電源的自動充電功能,備用電源的欠壓、過壓報警功能等。
2) 打開火災報警控制器的自動測試開關,對本系統所有回路的探測器、模塊進行一次火警自測,按打印機打出的結果進行分析處理。
3) 對所有感煙、感溫探測器逐個進行吹煙、加溫測試,觀察探測器確認燈是否發光,觀察消防控制室控制器所報警的地址是否對應正確。
4) 将所有手動報警按鈕逐個按下,觀察控制器是否按對應編碼報警,就地按鈕指示燈是否顯示燈亮。
5) 逐個按下所有消火栓報警按鈕,觀察控制器是否收到對應的報警信号。
6) 對所有消防電話插孔逐個插入電話對講機,測試其與消防電話總機聯系情況是否良好。
7) 逐個打開噴淋末端放水裝置,觀察水流指示器是否動作,控制器是否收到對應的報警信号。
8) 逐個開通消防廣播,檢查廣播工作是否正常,再在開通背景音樂的情況下檢查其切換動作是否正確可靠。
9) 聯動設備單體測試:開通聯動控制台,檢查其受電等情況是否正常。對消防電梯控制箱發出信号,通過消防中心顯示屏觀察電梯是否準確無誤返回首層。對正壓送風機、排煙機控制箱發出動作信号,觀察其動作是否準確,有無信号返回消防中心。對防火卷簾門控制箱發出信号,觀察防火卷簾門是否降下,有無信号返回消防中心。通過聯動控制台上的水泵啓動按鈕,分别讓消火栓泵、噴淋泵啓動和運轉,觀察各種信号是否都能正確地返回消防中心。打開濕式報警閥,觀察噴淋泵是否啓動和運轉,返回信号是否正確。
投入主電源,将消防所有設備置於自動狀态,利用模拟信号(如對探測器吹煙、按下報警按鈕等)或手動裝置(如打開噴淋末端放水裝置等),對整個系統進行測試:探頭吹煙(加溫)或按下手動報警按鈕,發出火警信号,觀察電梯是否全部返回首層,並接收其反饋信号,顯示其狀态。切斷著火層及相鄰層的非消防電源,接通應急燈及标志燈;強切啓動著火層及相鄰層的消防廣播;控制停止有關部位的空調機,關閉電動防火閥,並接收其反饋信号,顯示其狀态。啓動有關部位的防排煙風機及排煙閥,並接收其反饋信号,顯示其狀态。開啓著火層及相鄰層的正壓送風口,並接收其信号,顯示其狀态。疏散通道上的防火卷簾門在感煙探測器動作後,下降至1.8m,待感溫探測器動作後下降到底,並接收其反饋信号,顯示其狀态。按下消火栓按鈕,觀察消火栓泵能否直接啓動,並接收其反饋信号,顯示其狀态。打開噴淋末端放水裝置水流指示器動作,觀察噴淋泵是否動作,並接收其反饋信号,顯示其狀态。
火警自動報警及聯動系統在調試後連續運行120h無故障,填寫測試報告,申請消防測試及驗收。
詳見電氣施工進度表(附表1)
|
時間 工程内容 |
2012年 |
|||||||||
|
1月 |
2月 |
3月 |
4月 |
5月 |
6月 |
7月 |
8月 |
9月 |
備注 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
管路預埋 |
|
|
|
` |
|
|
|
|
|
|
|
明管及金屬線槽安裝 |
|
|
|
|
|
|
|
|
|
|
|
電纜、電線敷設 |
|
|
|
|
|
|
|
|
|
|
|
報警設備安裝 |
|
|
|
|
|
|
|
|
|
|
|
系統調試 |
|
|
|
|
|
|
|
|
|
|
|
竣工驗收 |
|
|
|
|
|
|
|
|
|
|
根據弱電安裝工程量的情況,在預埋時安排2個電工班配合主體上升,預埋完後安排3個電工班進行弱電的安裝及調試,-後竣工驗收前安排1個電工班進行收尾及整改工作。
詳見下表:
|
|
2012年 |
備注 |
||||||||
|
1月 |
2月 |
3月 |
4月 |
5月 |
6月 |
7月 |
8月 |
9月 |
|
|
|
電工 |
10 |
10 |
10 |
20 |
20 |
30 |
35 |
35 |
25 |
|
|
焊工 |
2 |
2 |
2 |
2 |
2 |
2 |
2 |
2 |
1 |
|
|
油漆工 |
1 |
1 |
1 |
1 |
1 |
2 |
2 |
2 |
1 |
|
|
普工 |
4 |
4 |
4 |
4 |
4 |
6 |
6 |
6 |
2 |
|
|
合計 |
17 |
17 |
17 |
17 |
17 |
35 |
45 |
45 |
29 |
|
|
序号 |
名稱 |
規格型号 |
數量 |
國别産地 |
制照年份 |
額定功率(KW) |
生産能力 |
備注 |
|
1 |
交流電焊機 |
YK-305A |
2台 |
唐山松下 |
1999 |
22 |
305A |
|
|
2 |
電動切割機 |
JLG355 |
3台 |
香港 |
2001 |
1.6 |
Φ355 |
|
|
3 |
電動套絲機 |
TQ100-A |
2台 |
成都 |
1999 |
0.75 |
2˝ |
|
|
4 |
角向砂輪機 |
G125R |
2台 |
上海 |
2001 |
0.55 |
Φ100 |
|
|
5 |
台鑽 |
Z4020 |
2 |
自貢 |
2001 |
1 |
Φ20 |
|
|
6 |
沖擊電鑽 |
TE2 |
6 |
德國 |
2001 |
0.5 |
5~12mm |
|
|
7 |
手電鑽 |
Φ13 |
4台 |
自貢 |
2000 |
0.25 |
13mm |
|
|
8 |
兆歐表 |
ZC25-3型 |
3台 |
杭州 |
2002 |
|
500MΩ |
|
|
9 |
地阻儀 |
ZC-8型 |
1隻 |
杭州 |
2001 |
|
10Ω |
|
|
10 |
萬用表 |
MF47 |
6塊 |
深圳 |
2001 |
|
500 |
|
|
11 |
對講機 |
KENWOOD |
5副 |
日本 |
1999 |
|
|
|
|
12 |
校線耳機 |
|
6副 |
重慶 |
2001 |
|
|
|
|
13 |
臨時配電箱(标準型) |
标準型 |
6台 |
重慶 |
2000 |
|
|
|
|
14 |
安全配線架(标準型) |
标準型 |
10台 |
重慶 |
2001 |
|
220V |
|
8.1質量目标:優良、争創--魯班獎
8.2質量保證體系:見施工組織設計
8.3質量技術措施
1) 嚴格執行現行ISO90012000版标準質量手冊和程序文件及該工程的施工組織設計,以工程質量、材料、設備、計量标準化等管理制度來監控工作質量,從而以優質的工作質量來保證工程質量的提高。
2) 加強對施工驗收規範、質量評定标準的學習、掌握設計意圖,把疑難問題解決在施工之前,確保每一道工序的質量都達到優良要求。
3) 建立設備、材料的採購、運輸、交接檢查制度,把住質量關口。
4) 嚴格實行“自檢、互檢、專檢”制度,對不合格産品絕不能帶入下一道工序,做到施工班組對施工員負責,施工員對項目經理負責,項目經理對業主負責。
5) 建立質量責任制,設置專職質檢員。質檢人員擁有絕對的質量否決權,任何人不得強迫或代替質檢人員行使質量否決權。
6) 健全施工技術交底制度,每周一早晨施工員對施工班組進行施工技術交底和工作安排,周五下午對本周工作進行技術總結。
7) 對所有電氣施工班組實行全面質量管理,建立全面質量管理QC小組,積極開展QC活動。
8) 電工、焊工必須持證上崗,對無證人員堅決不能參與施工。
9) 對施工班組實行質保金制度,質量與班組的收入挂鈎,每月按其收入的15%計扣質保金,待工程交驗達到優良後方可返還班組。
9.1安全目标:杜絕安全事故發生。
9.2安全保證體系:見施工組織設計。
9.3安全技術措施:
1) 嚴格遵守《建築施工高處作業安全技術規範》、《建築安裝工人安全技術操作規程》及《建築施工安全檢查标準》(JGJ59-99)。
2) 施工現場一切臨時電源必須按照《施工現場臨時用電安全技術規範》(JGJ46-2005J405-2005)施工,對於現場所使用的手持電動工具必須裝設漏電保護裝置。
3) 施工現場必須按一類防火要求配備足夠的消防器材和消防用具,建立健全消防組織體系,做到人人重視防火工作,杜絕火災事故發生。
4) 切實做好“四口”“五臨邊”的安全防護工作,設置醒目的警戒和紅色标志,防止墜落事故的發生。夜間施工要有足夠的照度,溝底操作照明要用36V的安全電源。
5) 要正確使用安全“三寶”。進入施工現場必須戴好安全帽,高空作業必須系好安全帶,搭設安全網必須要可靠。
6) 在交叉作業場所,要作好單位與單位之間、工種與工種之間的協調工作,同志之間要互相幫助、互相照顧,防止高處墜落物體傷人事故的發生。
7) 新入場的每位職工必須接受安全教育,新工人還要派專人負責對其進行安全操作指導和監督。
8) 作業人員要無條件接受質安員和上級有關部門的安全檢查,對存在的安全隐患要及時整改,經檢查合格後才能施工。
9) 堅持每周一上午對全體工作人員進行安全技術教育,施工班組要在每天的班前會上明確所作業區、作業工序應該注意的安全事項,真正做到“管生産必須管安全”、“安全生産人人有責”。
10.1文明施工目标:文明施工現場。
10.2文明施工保證體系:見施工組織設計。
10.3文明施工措施
1) 建立健全以項目經理爲組長,各專業技術人員、材料人員、後勤管理人員爲成員的施工現場文明施工管理組織,並接受總包單位的統一管理和監督檢查。
2) 建立健全各項文明施工管理制度,責任到人,獎罰分明,做到自産自清、日産日清、工完場清、标準管理。
3) 加強職工文明施工教育培訓工作,特别是要加強民工的管理和教育,以提高他們的綜合素質,並養成良好的文明施工習慣。
4) 積極推廣應用新技術、新工藝、新設備和現代化管理方法,提高機械化作業程度,爲文明施工創造條件,打下基礎。
5) 對施工現場各生産要素所處狀态不斷地進行整理、整頓、清掃、清潔和素養,提高職工素質,實現文明施工。
6) 把施工現場所需要的材料、設備及其它物品在空間上合理布置,實現人與物、人與場所、物與場所、物與物之間的-佳結合,保證施工現場秩序化、标準化、規範化施工。
7) 嚴格控制施工作業時間,一般不在午休及晚上施工。如果爲瞭搶工期不可避免要在午休、晚上加班時,盡量安排噪聲較小的工作,如穿線、校線等,嚴禁使用沖擊電鑽等噪聲較大的機具設備,以免影響周圍居民的工作和休息。
1) 由專業工長制定詳細的施工進度計劃,每周向班組下達施工任務計劃書,每周周五對本周施工情況進行進度檢查,對産生的偏差進行分析找出原因並對計劃進行适當調整,同時制定出下周進度計劃下達班組。每月對本月施工進度情況進行彙總,分析與施工總計劃的一緻情況,找出産生偏差的因素,制定改進施工進度的措施。
2) 根據施工進度計劃制定詳細的人員、材料、設備、機具需求及進場計劃,避免因人員不夠而影響工期,避免因材料、設備、機具供應不及時而造成停工、窩工現象。
3) 加強與管道、通風、設備專業的溝通,在施工前與各專業進行協商,確定-優施工方案,避免因内部協調問題而出現返工現象,以至造成時間浪費,成本的提高。
4) 加強與其它施工單位的協調,随時掌握土建、裝飾等施工單位的進度情況,合理及時的進行交叉作業。
5) 加強成品保護,避免因成品被破壞而造成返工現象。
1) 認真貫徹科技興業方針,積極採用新技術、新工藝、新材料,使技術進步效益率達到2%以上。
2) 合理組織勞動力,建立勞動力動态管理網絡,充分發揮工作人員的勞動積極性,提高勞動生産率。
3) 加強材料管理,對進場材料作仔細驗收,對施工班組按預算限額領料,施工中杜絕長材短用、大材小用,並做好廢舊材料的回收利用工作。
4) 深化全面質量管理,以管理出效益,以優質、高速完成工程施工。
|
序号 |
名稱及規格型号 |
單位 |
數量 |
進場時間 |
備注 |
|
1 |
消防電源櫃LD-D02 |
台 |
1 |
6月30日前 |
一次進場 |
|
2 |
火災報警控制器JB-QG-GST9000 |
台 |
1 |
6月30日前 |
一次進場 |
|
3 |
多線控制盤LD-KZ014 |
台 |
1 |
6月30日前 |
一次進場 |
|
4 |
漏電報警系統盤GU3 |
台 |
1 |
6月30日前 |
一次進場 |
|
5 |
電話系統盤TS-Z01A |
台 |
1 |
6月30日前 |
一次進場 |
|
6 |
智能光電感煙探測器 |
隻 |
1126 |
6月30日前 |
一次進場 |
|
7 |
智能電子差定感溫探測器 |
隻 |
1035 |
6月30日前 |
一次進場 |
|
8 |
消防廣播 |
隻 |
201 |
6月30日前 |
一次進場 |
|
9 |
揚聲器插座 |
隻 |
297 |
6月30日前 |
一次進場 |
|
10 |
火災警報揚聲器 |
隻 |
308 |
6月30日前 |
一次進場 |
|
11 |
手動報警按鈕含電話插孔 |
隻 |
147 |
6月30日前 |
一次進場 |
|
12 |
編碼消火栓報警按鈕 |
隻 |
250 |
6月30日前 |
一次進場 |
|
13 |
其他報警設備 |
|
|
6月30日前 |
一次進場 |
|
14 |
金屬線槽 |
米 |
1770 |
4月15日前 |
一次進場 |
|
15 |
導線 |
米 |
192112 |
5月15日前 |
分批進場 |
